烏溪鳥嘴潭人工湖工程計畫-湖區工程

烏溪鳥嘴潭人工湖工程計畫-湖區工程

工程描述

工程描述
鳥嘴潭人工湖工程,是水利署的重要水資源建設。該工程自2019開工,2021年完成第一個湖區並開始蓄水,2023年抗旱發揮供水功能,於2024年完成六個湖區蓄水,並於2025年1月正式竣工。
工程長度:5年(2019年-2025年)。
有效庫容:1450萬公噸,可供100萬人使用58天。
每日供水:25萬噸(彰化21萬,草屯4萬)。

施工期間

2019/08/12~2025/01/04

地理位置

南投縣/草屯鎮/烏溪旁,緊鄰國道六號。

工程造價

約新台幣81億元。

榮獲獎項

2024年並獲得環境部「企業空污應變•工地環保管理優良行動獎頒獎典禮」金級獎、第24屆公共工程金質獎「公共工程品質優良獎」優等。

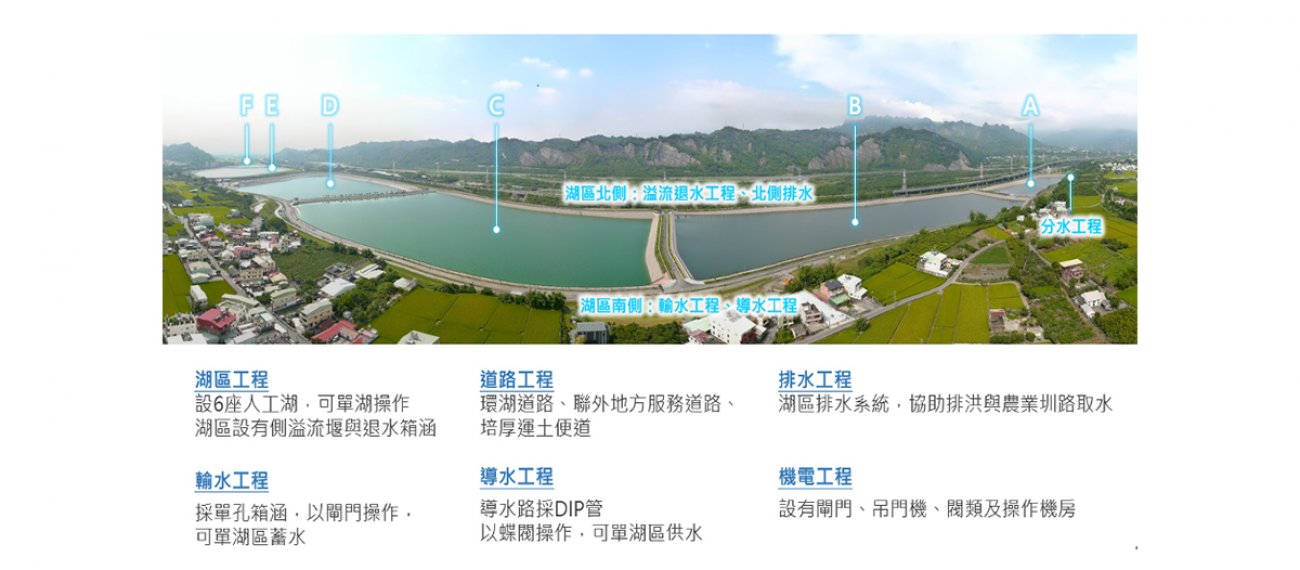

工程介紹及特色

嘴潭人工湖位於南投縣草屯鎮烏溪旁,由六個湖區組成,俯瞰形似鳥喙。水域面積達110公頃,約為日月潭的七分之一,滿水時可儲存1450萬噸水量,可供100萬人使用58天,充分利用烏溪豐沛水的資源。該湖主要供應彰化與草屯地區的民生用水,預計每日提供彰化21萬噸、草屯4萬噸的民生用水。其中,彰化原先的供水主要依賴地下水抽取及來自台中、雲林的調度供應,鳥嘴潭人工湖可提供彰化約半數的每日用水需求,有效減緩地下水過度抽取導致彰化沿海地區地層下陷問題,同時提升區域供水韌性。

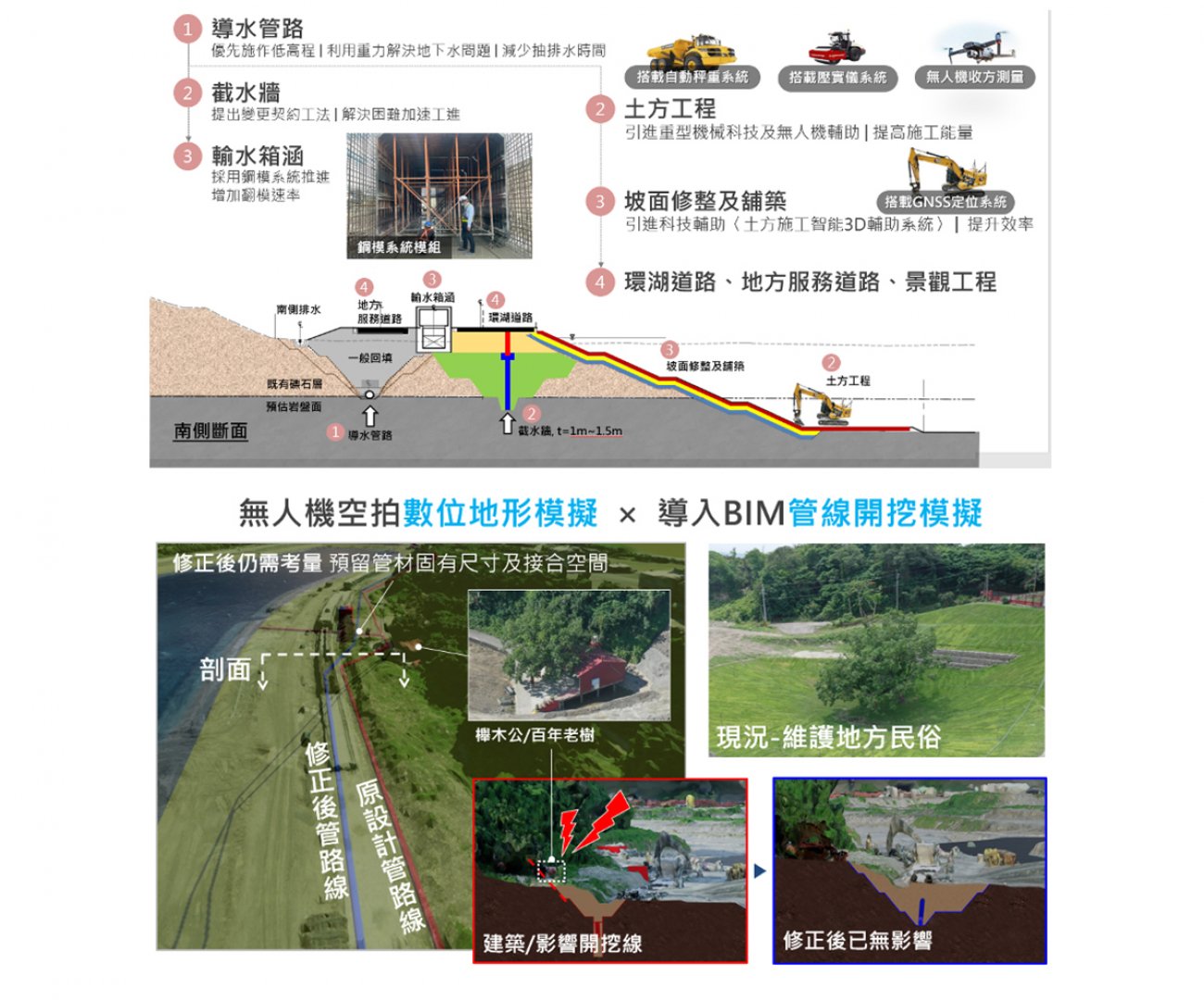

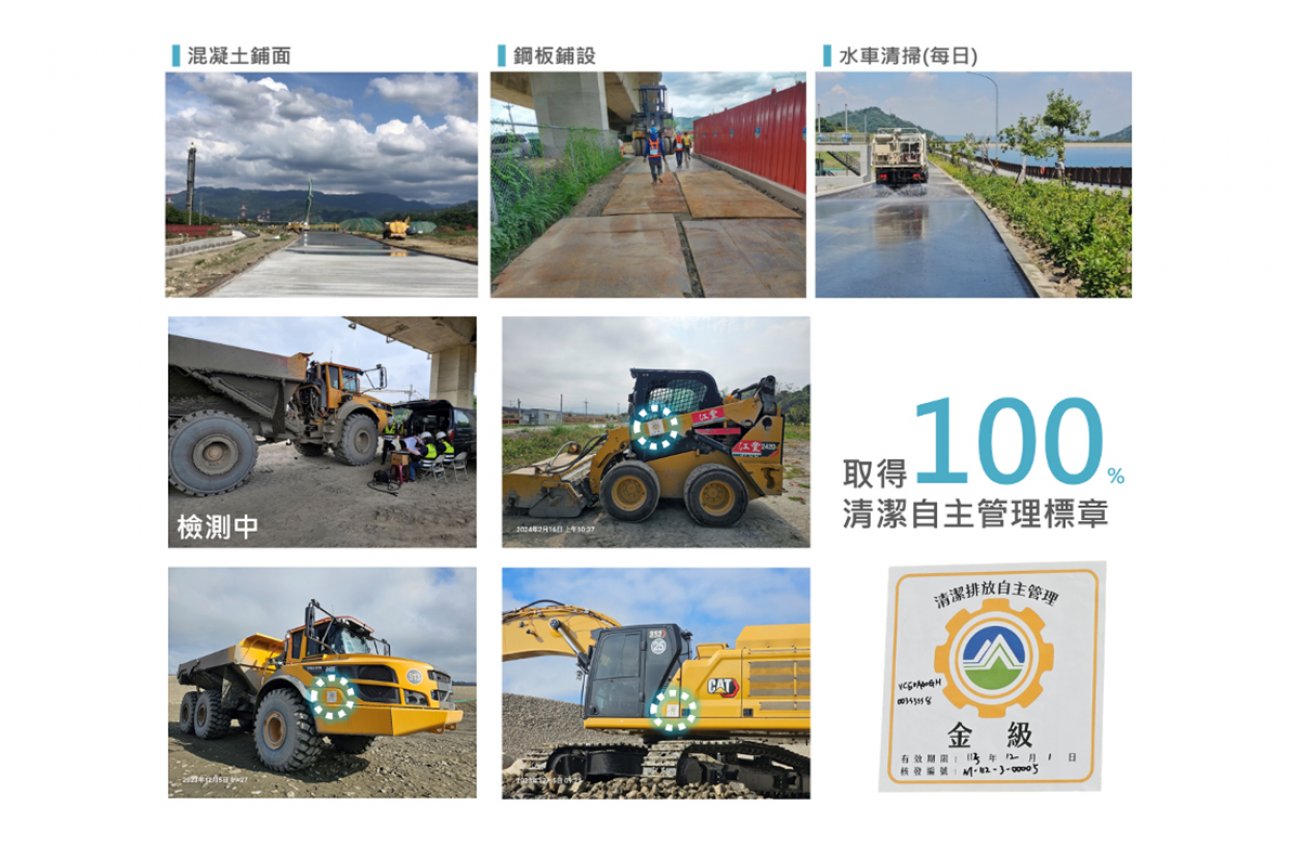

在施工階段,中華工程採用多項綠色工法,包括使用再生瀝青、系統鋼模、擴大植樹、太陽能供電監測及資源材料再利用等措施,施工中使用全新機具且皆取得100%清潔自主管理金級標章,成功減少碳排放達52.68%。此外,中華工程亦注重水汙染防治、噪音防制與空氣汙染防制,透過工區空氣品質監控、放流水檢測、自動灑水系統等多項監管與管理措施,於施工期間有效兼顧環境保護。

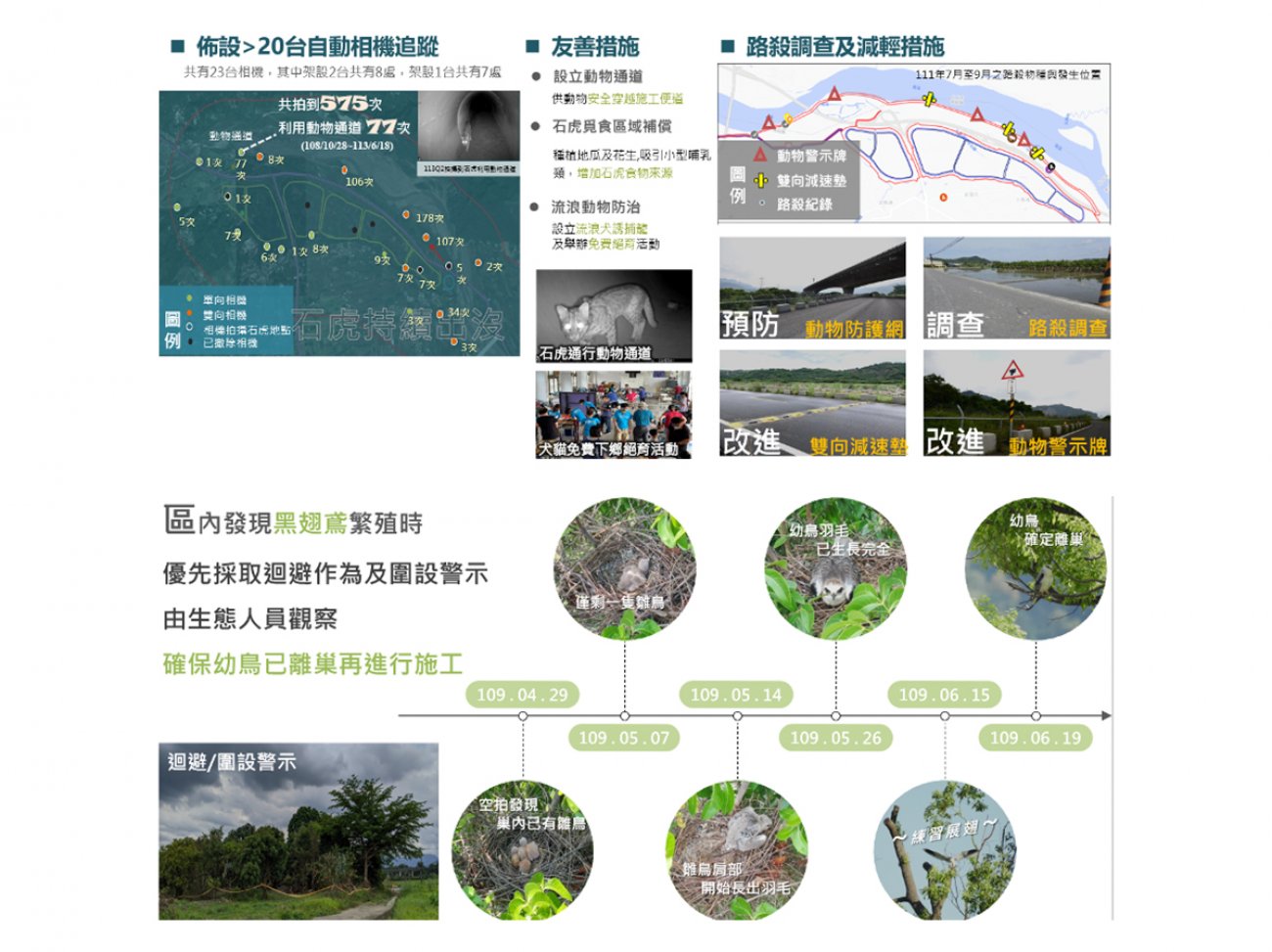

同時,為確保鳥嘴潭地區的生態永續發展,中華工程成立生態保育小組,推動物種保育、外來種移除及生態檢核。該小組與學術團體合作,並設置20台自動相機,以調查工程對石虎可能造成的影響。在蒐集相關資料後,小組透過建設石虎公寓、移除影響石虎棲地的外來種、建立動物通道與補償覓食區等措施,減緩對石虎的衝擊。此外,小組也針對黑翅鳶、燕鴴等物種制定保育對策,並積極防治外來入侵植物,致力於打造鳥嘴潭地區的生態友善棲息環境。

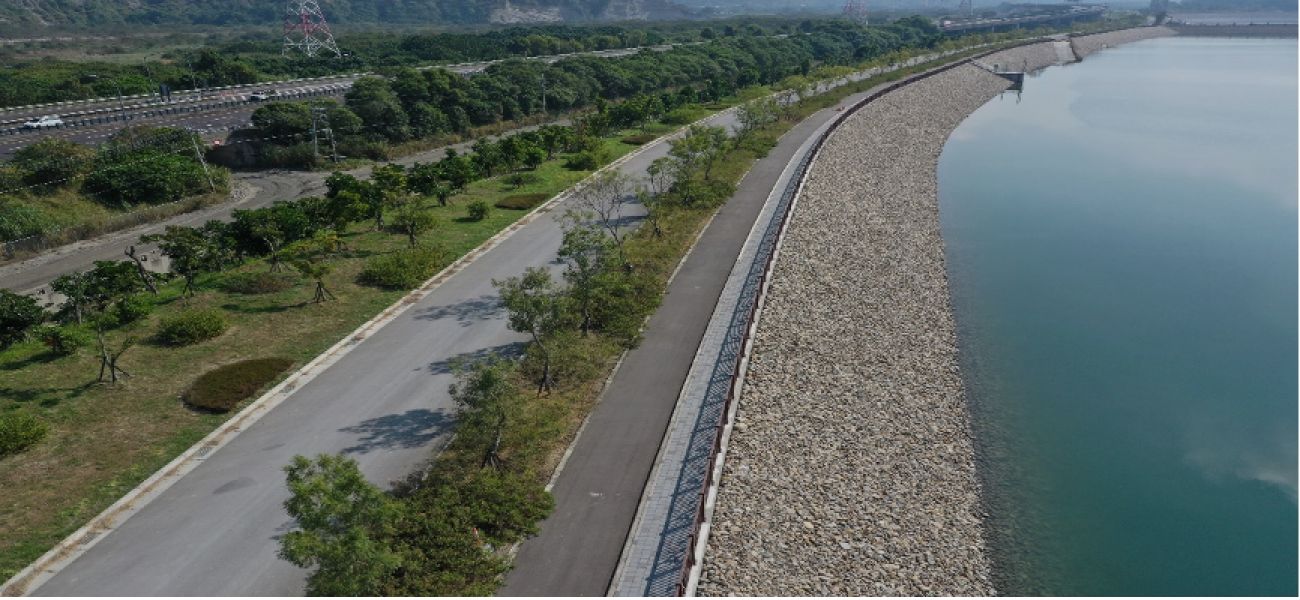

完工後的鳥嘴潭人工湖同樣兼顧生態與永續發展,湖區共種植6600棵樹,相當於一座大安森林公園,未來將成為綠色、低碳的休閒遊憩場所。獨特的六湖區設計,搭配單湖獨立供蓄水機制,不僅提升調度彈性,亦可獨立進行清淤作業,延長使用年限,實現永續發展。

工程效益

穩定民生供水,減緩地層下陷,促進地方觀光。
