工程描述
本工程管線總長度約9,593公尺,其中新建取水隧道長約219公尺、#2導水隧道段約691公尺、推管段(含潛盾)約2,803公尺、明挖段約5,025公尺、水管橋656公尺、消防設施段約199公尺,並包括PR0風速降速改善工程及維護保養與代操作營運3年。
施工期間
2020/01/03~2024/02/06
地理位置
台南市/楠西區。
工程造價
約新台幣38億元。
本工程管線總長度約9,593公尺,其中新建取水隧道長約219公尺、#2導水隧道段約691公尺、推管段(含潛盾)約2,803公尺、明挖段約5,025公尺、水管橋656公尺、消防設施段約199公尺,並包括PR0風速降速改善工程及維護保養與代操作營運3年。
2020/01/03~2024/02/06
台南市/楠西區。
約新台幣38億元。

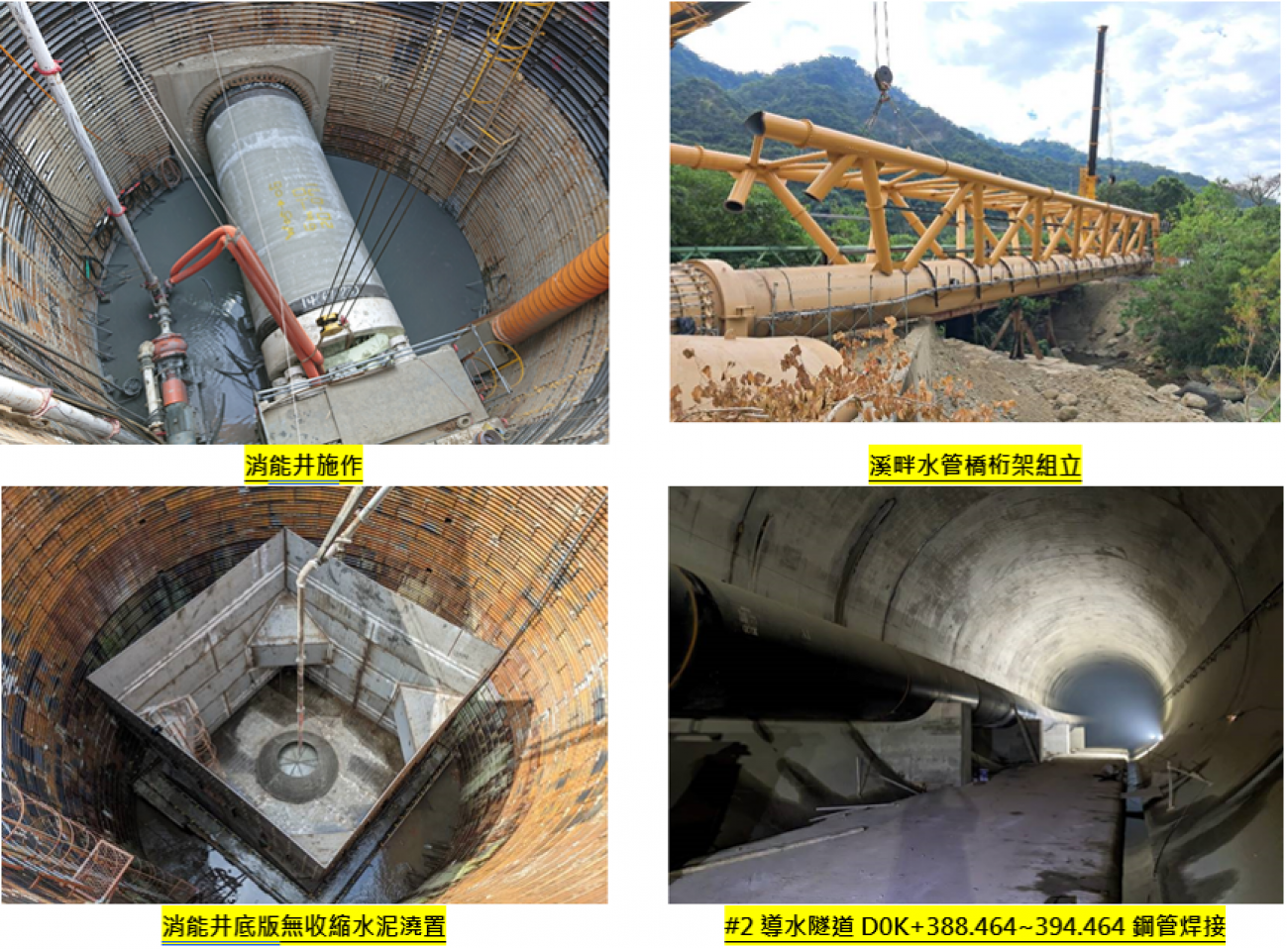

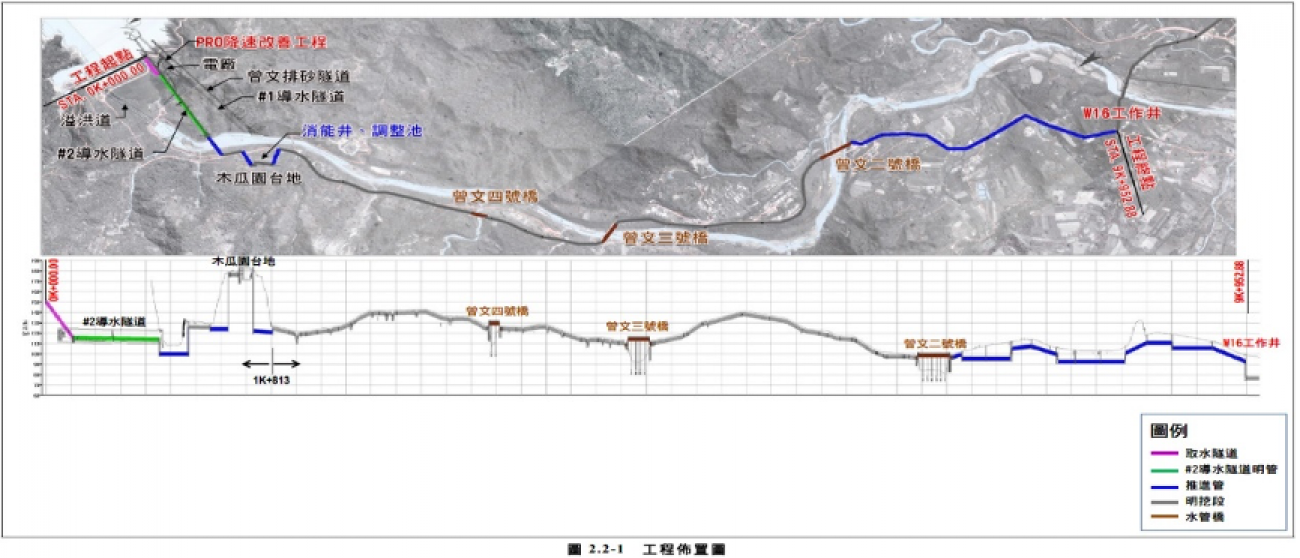

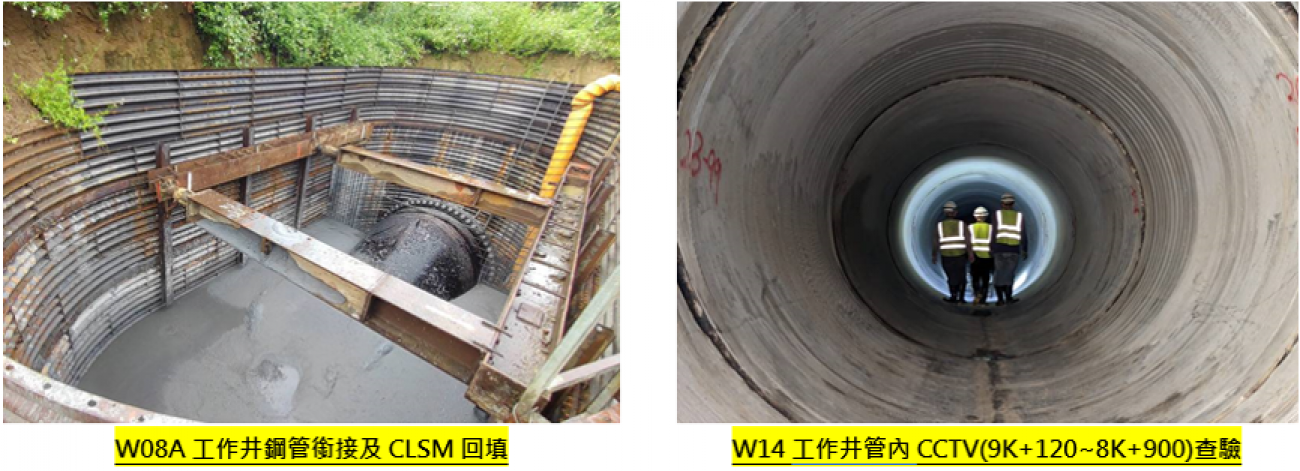

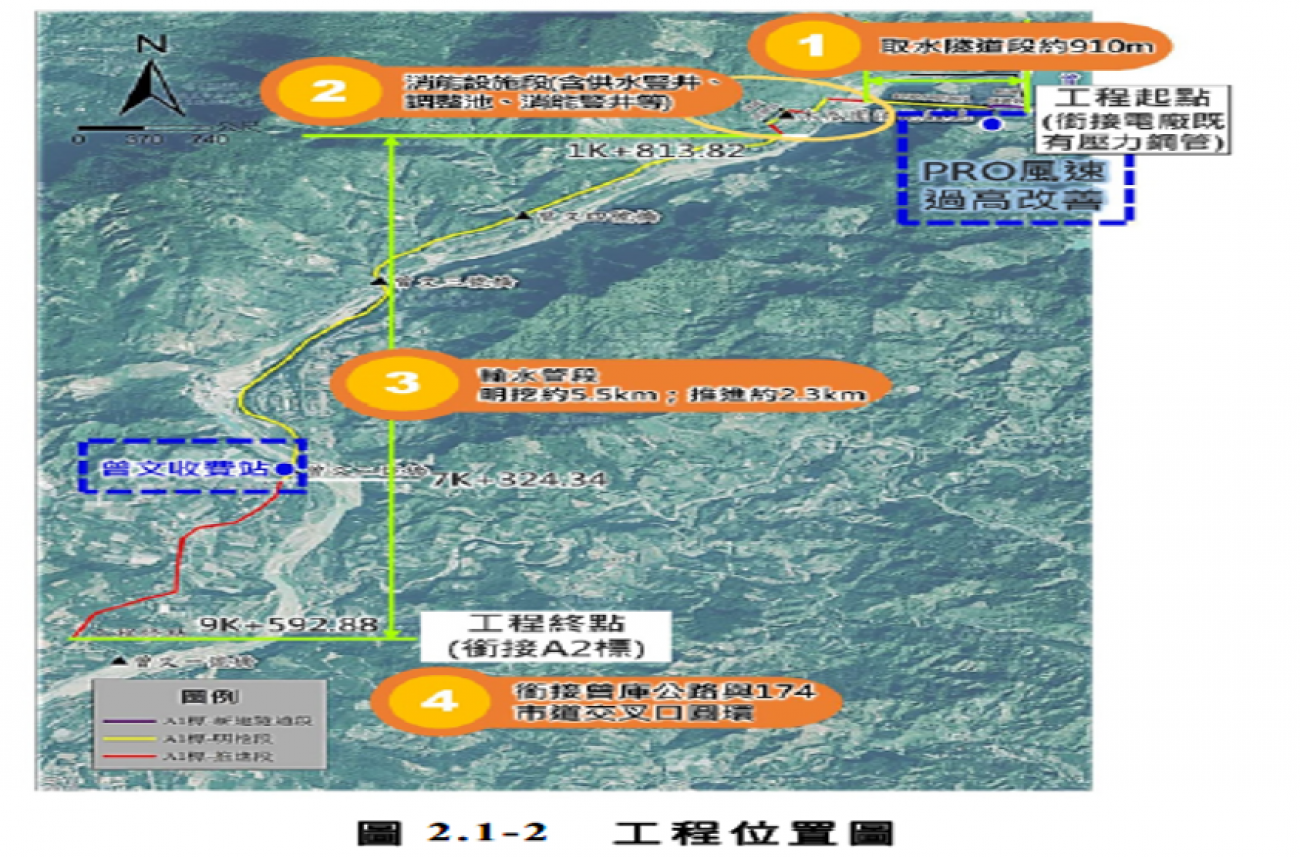

本工程範圍自曾文電廠壓力鋼管銜接點至曾庫公路與174市道交叉口小圓環之輸水管段,另包含PR0操作風速改善。管路分為明挖覆蓋、推管及水管橋3部分,管路之材料採用SP鋼管、DIP延性鑄鐵管及WSP推進鋼管。
工程因位於曾文水庫區內並且行經橫跨壩體等既有設施,為維持曾文水庫正常營運需求,故須考量PR0降速改善施工時,如何不影響PR0操作、取水隧道新建施工時,如何避免影響電廠營運操作、如何減輕管線明挖段施工時對曾庫公路交通之衝擊及如何避免曾文三號水管橋施工時造成曾文溪「照興水文站」之破壞,工程難度高必須加以克服排除。
完成輸水管連通後,可使曾文水庫的水直接支援供應南化淨水場及南化高屏聯通管,增加區域水資源調度及備援能力,強化南部地區公共用水之抗限缺水能力,供水穩定促進產業發展,提高南部區域生活品質。
