高雄港洲際貨櫃中心第二期工程計畫海堤及防波堤工程

高雄港洲際貨櫃中心第二期工程計畫海堤及防波堤工程

施工期間

2017/11/11-2019/03/04

地理位置

高雄港大林商港區周邊水域

工程緣起

依據行政院「高雄海空經貿城」整體發展綱要計畫,辦理「高雄港洲際貨櫃中心第二期工程計畫」,並於100年3月10日奉行政院核定。
洲際貨櫃中心二期規劃於高雄港二港口外海堤填築新生地約422.5公頃,計劃興建碼頭5席水下負18米之深水貨櫃碼頭及14席散雜貨/石化碼頭,另計畫興建能源、石化原料之儲運中心、新式貨櫃基地及港埠發展用地等,以達成高雄港舊港區石化碼頭遷移及興建貨櫃物流基地等目標。

工程介紹與特色

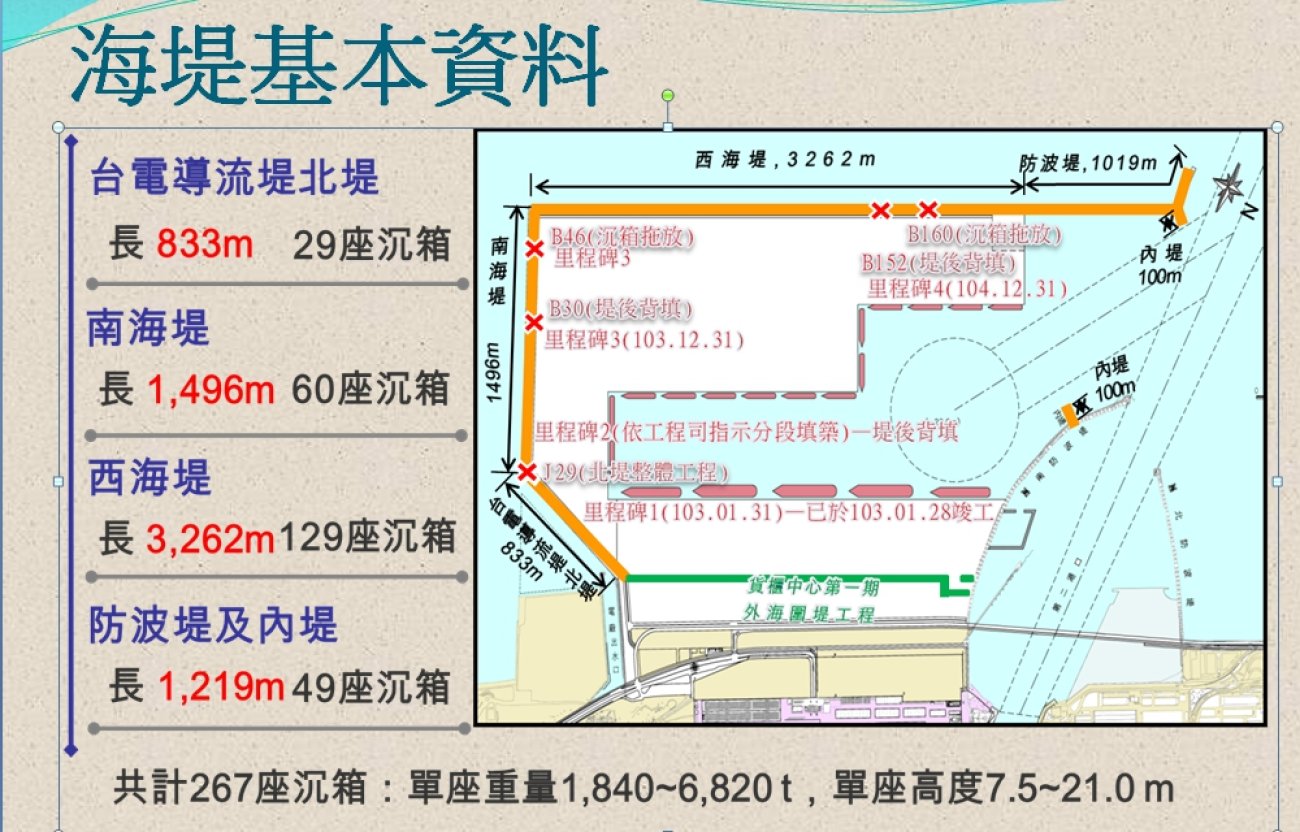

施工地點位於高雄港大林商港區周邊水域。全長共6,810m,共計267座沉箱。
主要施工項目為沉箱製作/拖放、石料拋放與整平整坡、方塊與消波塊製作/吊拋、抽砂背填、堤面場鑄混凝土及胸牆等工程。
工程沉箱製作採浮沉台工法製作沉箱,優點為施工作業集中於浮台船、底板平整、施工精度高、沈箱脫離迅速、施工期短、作業空間需求小及安全性高。

工程效益

提升高雄港競爭力,每年可增加約400萬TEU之貨櫃裝卸能量。促成港市再造,發展都會港灣遷移舊港區石化碼頭,舊港區開發為親水商業遊憩,打造都會港灣。
